淺議深基坑開挖施工技術

所屬欄目:建筑設計論文 發布日期:2011-02-01 08:22 熱度:

  【摘要】:隨著高層建筑越來越多,建筑施工對地基要求也越來越嚴格,深基坑施工難度也越來越大,本文主要結合工程實際,對某基坑開挖施工技術進行了深入探討,該方案的實施取得了良好的效果?蔀轭愃乒こ烫峁﹨⒖。
  【關鍵詞】房建工程;基坑開挖;施工技術
  隨著經濟水平和城市建設的迅速發展地下工程愈來愈多,向高空、地下爭取建筑空間成為一個發展趨勢。各個城市的大型和超高層建筑大量涌現,基坑工程呈現出“緊”(場地緊湊)、“近”(工程距離近)、“深”(開挖深度大)、“大”(規模和尺寸大)等特點。深基礎施工是大型和高層建筑施工中極其重要的環節。本文以某基坑工程的實施為研究對象,對基坑開挖綜合技術進行深入研究。
  一、工程概況
  某工程外圍支護周長約150m,面積約1250m2,采用防坡明挖法施工,基坑開挖深度11~13.5m,均為垂直開挖,邊坡采用錨桿+噴射混凝土支護;土石方開挖總量約17000m3。土方開挖與噴錨和錨桿施工分層交叉進行。
  三、基坑開挖前的準備工作
  1.施工現場設置兩個供車輛及施工人員出入的大門,做好土方開挖前的道路設置,根據開挖及出土工作面的安排相應設置路口,安排截、排水系統,并在出口處設置洗車槽。
  2.落實好棄土場地。
  3.沿基坑外圍四周設(截)排水溝,保證頂面的水不流入基坑。
  4.按工程監測要求,開挖前先布置各種類型的觀測點,并測定初始數據。
  四、基坑土方開挖施工
 。ㄒ唬┩练介_挖施工總流程(下流程圖1)

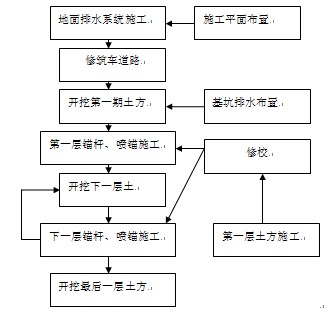

  圖1基坑土石方工程流程圖
 。ǘ┩练介_挖施工方法
  第一步(層):由自然地坪挖至第一道支撐底面,挖深約1.1m,土方量約7300m;
  第二步(層):由第一道支撐底面挖至第二道支撐底面,挖深約4.6m,土方量約為30500m3。第三步(層):南第二道支撐底面挖至第三道支撐底面.挖深約4m.土方量約為26600m3。
  第四步(層):由第三道支撐底面挖至設計基地,挖深約2-3~3.1m.土方量約為16600m3.
  基坑土方開挖針對該地區軟土的流變特性應用“時空效應”理論,嚴格實行限時開挖支撐要求。土方開挖施工采用盆式開挖,嚴格按照“分層、分段、分塊、留土護壁、限時對稱平衡開挖支撐”的原則,做到開挖過程中隨挖隨撐。根據本工程的基坑平面形狀及挖土棧橋設置情況,第一層土方開挖時,分兩個區,采用普通挖機進行挖土;第二層~第四層,每層挖土分為五個區,按照Ⅱ一Ⅲ一Ⅳ一V順序進行,挖土時,棧橋上布置2~3臺EX210長臂挖機.坑內配備24臺PE100反鏟式液壓小挖機予以配合。(見圖2)

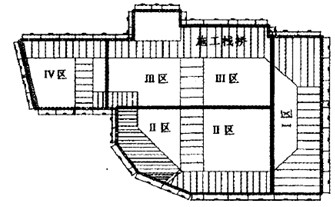

  圖2基坑開挖分區圖
 。ㄈ┩潦介_挖方法和外運
  1.土方開挖至中、微風化巖,挖土機無法挖掘時,采用人工配合鑿巖機施工,進入微風化巖層時,在人工打鑿極其困難或無法施工時,采用無聲爆破施工(另請有專業資質的隊伍施工)。
  2.土方開挖與排水施工同時進行。
  3.挖掘機無法直接轉運的土方先進行歸堆,裝車運走。
  4.外運土方的車輛應優先利用場內施工道路行走,以緩解交通疏導的壓力。
  5.為保證城市道路清潔,防止車輛漏、掉泥土,運輸車采用散體物料運輸車。
  6.泥土、泥漿不得混裝,車廂頂用帆布覆蓋。車輛出場前,用高壓水沖洗,使車輛干凈上路,車輪清潔不污染路面。
  7.運輸車輛進出施工現場路口時,設專人指揮,及時疏導行人及車輛。
 。ㄋ模┗炷翖蛑问┕
  土方開挖到每道支撐底標高后,先根據圖紙進行支撐軸線測量定位,在支撐部位修土至支撐底標高以下15mm.在混凝土支撐梁位置底部鋪設15mm厚竹膠板作為底模。然后根據施工圖進行圍檁和支撐的鋼筋綁扎、支模。檢驗合格后立即進行混凝土澆搗成型,按規定做好現場試塊取樣.應適當多做一至二組,以便作為拆模前試壓的強度依據。支撐完成使用功能后予以拆除。
  (五)基坑開挖的其他事項
  1.嚴格按要求放坡、留設土臺,基坑頂邊坡上禁止堆土。
  2.基坑開挖采用機械縱向分段分層開挖,隨挖隨修坡。設計基底標高以上20cm的土層,采用人工開挖、清底、平整,嚴禁超挖,以免擾動基底。開挖至基底后,及時澆筑墊層,避免受積水或雨水影響。
  3.基坑開挖過程中,不同土巖面標高須報駐地監理、業主確認并做好記錄。當基底土層與設計要求不符合時或地基承載力要求達不到要求時,及時通知設計、監理處理。
  五、土石方開挖機械設備使用計劃
 。ㄒ姳1,2)
  表1機械安排

  表2勞動力計劃
4.jpg  六、施工保證措施
 。ㄒ唬┵|量技術保證措施
  1.土方開挖標高控制準確,與支撐安裝緊密配合,不能隨意超挖造成圍護樁變形。
  2.基坑底部換填土據地質實際情況確定,不符合要求的土要換填,符合要求的地基土不能超挖。
  3.基底留0.2m深,由人工修挖至設計標高。
  4.噴錨和錨桿要做到隨挖隨做,要緊緊跟隨土方施工的進度。
  (二)安全施工保證措施
  1.使用時間較長的臨時性挖方,土方坡度根據土質和土坡高度,結合同類土體的穩定坡度值確定;
  2.土方開挖從上到下分層分段依次進行,并隨時做成一定的坡勢以利泄水,且不應在影響邊坡穩定的范圍內積水;
  3.開挖過程中,如發現滑坡跡象(如裂縫、滑動等)時,暫停施工,所有人員和機械要撤至安全地點,再挖除滑坡處的土方。
  4.用挖土機施工時,挖土機的工作范圍內,不進行其他工作。
 。ㄈ┕て诒WC措施
  1.如出現開挖工期滯后,即采取增加挖運設備措施,確保工期。
  2.錨桿和噴錨施工與土方開挖緊密配合,形成流水作業面。
  3.依照總體施工進度計劃,合理地安排施工順序,各個工序做到有條不紊。
  4.土方和錨桿、噴錨是交叉進行施工,要協調好兩個施工班組的配合。
  5.要有滿足需要的挖掘機,要保證有足夠的余泥運輸車輛,及時將開挖的土方運走。
  七、施工降(排)水施工
  根據降水計算,本工程共布置降水疏干井30眼。井深25m。為保證井管具有一定的強度,并滿足降水要求,采用間隔設置濾水管的設計方案,終孔直徑不小于650mm。井口高出地面O.3~0.5m,井管采用φ273mm鋼管制作,濾水管采用橋式濾水管,開孔總面積不小于濾水管表面積的20%。因濾水管采用沖孔技術,沖孔處的鋼板被分離后仍與鋼管主體連接并位于管壁內,因此增加了濾管的剛度,在開孔后的管壁上外包4O~60目尼龍濾布,各井從井底向上至地表以下3.Om用礫料圍填,一般采用中粗砂。沉淀管與長度0.5~1.Om,沉淀管底部焊封?觾炔辉O置水位觀察井,對坑內水位的觀測可用降水井停抽作為觀察井使用。
  目前.該工程地下室第三層已經施工完,從土方開挖過程及施工結果上看,土方開挖施工質量較好,基坑降水收到良好的效果,基坑監測數據正常。


  參考文獻:
  [1宋子福,朱偉峰,馬金純.談談土方工程施工的方案設計[J].黑龍江水利科技,2000,(03)
  [2沈磊,陸余年,岳建勇.超大深基坑變形特征的數值模擬及其實測分析[J].地下空間與工程學報,2005,(04).
  [3]李志宏,黃宏偉.支撐體系支護參數對基坑支護效果的影響[J].地下空間與工程學報,2007,(S1).
  [4]陳有亮,李林,劉井學.某深基坑地下連續墻開挖變形有限元分析[J].地下空間與工程學報,2008,(02).
  [5]鄭永來,王金龍.軌道交通上方大面積基坑開挖三維問題分析[J].地下空間與工程學報,2009,(02).
  [6張勝柱,雷禮鋼,王儒杰,楊華靜,陳斯冰.某深基坑工程的可視化仿真施工[J].低溫建筑技術,2007,(03).
  [7趙乃志,劉丹,武明宇.長春明珠會所基坑工程實例分析[J].工程建設與設計,2007,(11).

文章標題:淺議深基坑開挖施工技術

轉載請注明來自:http://m.optiwork.cn/fblw/ligong/jianzhusheji/6814.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 久久国产精品自线拍免费 | 国产一区二区久久久 | 欧美性猛交xxxx免费看手交 | 性成人动作片在线看 | 美国全免费特一级毛片 | 日韩成人在线视频 | 国产在线91区精品 | 日本高清专区一区二无线 | 久久久久久综合一区中文字幕 | 国产喷水女王在线播放 | 最新亚洲一区二区三区四区 | 亚洲视频免费在线观看 | 久章草在线 | 日本一区午夜爱爱 | 美国成人免费视频 | 亚洲国产成人久久一区www | 一级毛片免费不卡夜夜欢 | 男操女免费视频 | 欧美亚洲国产精品久久 | 国产欧美另类久久久品 | 国产精品免费观看视频 | 欧美a级在线观看 | 久久亚洲网 | va欧美 | 色吊丝在线观看国产 | 午夜三级在线观看 | 亚洲精品视频在线观看视频 | bt天堂国产亚洲欧美在线 | 91国内精品久久久久免费影院 | 亚洲精品在线播放视频 | 免费看的一级片 | 亚洲成a人在线播放www | 久久精品视频1 | 一级全黄视频 | 亚久久伊人精品青青草原2020 | 久久久国产精品免费视频 | 国产真实乱子伦xxxxchina | 免费一级毛片在线播放放视频 | 欧美特级特黄a大片免费 | 69中国xxxxxxxx18| 特黄aa级毛片免费视频播放 |
