摘要:根據是否進行降水控制,沉井下沉方法常采用:排水下沉法,不排水下沉法,或者根據地質情況,兩者兼顧。要合理選擇下沉方法,必須考慮圍護結構布置,了解工程地質及水文地質、氣象條件(雨季雨量)等資料,充分分析圍護結構兩側水土壓力差,采取下沉減阻、防突沉、超沉、等措施。
關鍵詞:沉井;下沉方法;思考及建議
沉井廣泛應用于橋梁、煙囪、水塔的基礎;水泵房、地下油庫、水池豎井等構造物。在市政工程中,凡用地與環境條件受到限制或埋深較大的地下構筑物,往往采用沉井施工。盡管地基加固技術的廣泛應用,在緊靠復雜周邊環境(如建筑物、河道、大型重要管線等)及復雜地質條件下,為確保沉井施工質量及周邊環境的安全,合理選擇沉井下沉方法,至關重要。
根據是否進行降水控制,沉井下沉常采用方法:排水下沉法,不排水下沉法,或者根據地質情況,兩者兼顧。
案例:1.工程概況
1.1沉井結構及圍護
矩形沉井平面內凈尺寸為22.8m×18m,井壁厚800mm(刃腳部位厚1000mm)。沉井井壁總高度為12.80~13.90m,刃腳底面標高為-8.10m,頂板面標高為4.70m,底板面標高為-5.85m,底板厚650mm,底板埋深11.2m(刃腳處埋深12.8m)。在泵房沉井1.90m標高及0.00m標高處分別設有0.3m、0.4m厚的現澆鋼筋砼的平臺。
沉井外側采用Ф700水泥土攪拌樁作為隔水帷幕,隔水帷幕平面內凈尺寸為27.4m×22.6m,樁長17m,其中西側(靠建筑物側)水泥土攪拌樁內插HM500×300×11×18H型鋼。圍護樁靠沉井一側距沉井外壁距離1.5m。
1.2工程地質及水文地質
地基土自上而下為第①1層填土、第②1層褐黃色粉質粘土、第②3-1層灰黃色粘質粉土、第②3-2層灰色砂質粉土、第③層灰色淤泥質粉質粘土、第④層灰色淤泥質粘土、第⑤1層灰色粘土、第⑥層暗綠色粉質粘土、第⑦層草黃色砂質粉土。(詳見工程地質示意圖)

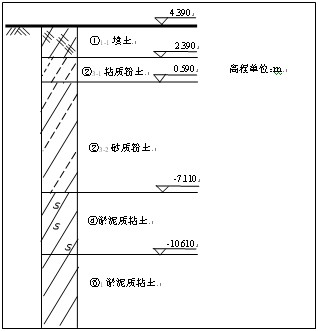

工程地質示意圖
場地地下水屬潛水類型,水位主要受大氣降水及地表水影響,設計時按常年地下水位0.5m計算。地下水對混凝土無腐蝕性。
1.3周邊環境
雨水泵站沉井(外側尺寸24.4×19.6米)東側為祁連山路,靠沉井有φ1200上水管,南側為虬江河道(河道有一座橋),西側有小區4層樓房,距沉井邊10米左右,北側為廣德苑停車場。

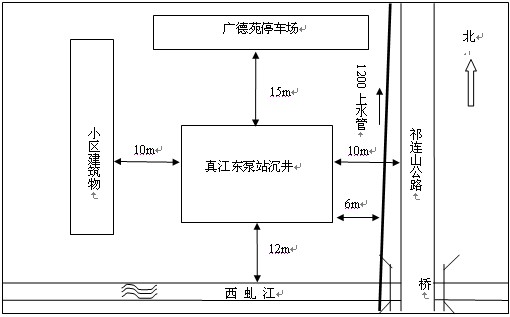

周邊環境示意圖
2.初始下沉方案
根據設計要求及實際情況,沉井采用三次澆筑,一次下沉,機械挖土,人工輔助清理,井內明溝排水(輔以井點降水)下沉,沉井壁外側做觸變泥漿助沉,主要靠沉井自重下沉。下沉過程嚴格測量并及時糾偏,同時控制下沉速度,防止突沉、超沉,確保沉井下沉質量。下沉到距設計標高20cm左右時,停止挖土,加強觀察,待沉井靠自重下沉穩定在規范允許偏差的標高范圍之內,及時干封底。沉井下沉施工過程,周邊環境由第三方進行監測,監測數據每天早、晚兩次報施工方、監理方分析。
3.下沉過程狀況
沉井于08年11月開始下沉,下沉緩慢,至09年1月5日,共下沉8.2米,周圍土體有部分沉降,約20—30cm,房屋累計沉降約3—4mm(自進場圍護樁施工開始),距沉井4.5m圍墻累計下沉6—8mm。
為加快下沉速度,1月6日起改為水力切削空氣吸泥,下沉速度明顯加快,當天下沉100cm,沉井周圍土體一次發生沉降40cm,影響范圍約7.0—8.0米,沉井東西兩側圍墻產生裂縫約2.0cm,西側小區房屋(四層)一次沉降1—1.3mm,累計沉降4—5mm。房屋下方有300*300長度24米鋼筋砼方樁,下沉對房屋影響較小。
周圍土體產生較大沉降后,立即停止施工,井內及時補水。次日地面略有少量沉降,隨后穩定。沉井已下沉9.35米,進入砂質粉土層,剩余3.45米。
4.原因分析
主要原因:沉井外側圍護樁距沉井壁1.5m,沉井下沉過程1.5m的土體已松動(雖井外壁做觸便泥漿處理,圍護樁內側土體因沉井下沉水位降低而產生流失),圍護樁兩側的水土產生壓力差,在側壓力的作用下,攪拌樁樁體變形過大產生裂縫或斷裂,圍護樁外側土體發生流失,周邊施工路面、圍墻以及房屋側土體發生沉降。
圍護樁原因:攪拌樁施工的垂直度、搭接控制、水灰比、水泥摻入量、噴漿量(提升速度)等偏差也可能導致滲漏,加劇水土流失或樁體圍護開裂。
下沉原因:隨著沉井下沉,周邊土體變形產生的側壓力隨沉井下沉深度而增大(在一定范圍內),當采用水力切削空氣吸泥時,沉井下沉速度過快,沉井外壁與圍護之間的原狀土體性狀改變加快,攪拌樁變形開裂速度加快。
天氣狀況:當天晚上雨量較大(雨量80mm左右),部分地表水滲入,沉井壁外側的土體流失量增大,圍護樁體兩側水土壓力差加大,攪拌樁開裂,部分土體滲入沉井內,周圍產生較大沉降。
繼續下沉情況分析:沉井已進入大部分砂質粉土層,當穿過該土質后,進入淤泥質粘土層,流砂會減少,圍護外側的水土流失會減少。在采取一定的隔水措施(旋噴樁)后,小區建筑有24m混凝土方樁基礎,其深度遠低于沉井刃腳底標高,沉井繼續下沉對房屋及上水管道的影響不大。經過分析決定,在采取不排水下沉施工中,通過不斷加大沉井內外水位差,嚴密觀察周邊土體變化情況,穿過流砂層②3-2后,由不排水下沉逐步轉變為排水下沉,沉井實施干封底。反之,則一直采用不排水下沉,沉井采用水下封底。
5.處理方案
5.1修復圍護結構
修復東西兩側損壞的圍護結構,保證下沉時上水管道和房屋的安全。擬在東西兩側攪拌樁外側用D800旋噴樁補強堵漏,旋噴樁施工重點:旋噴樁主要位于砂質粉土層,在第一次噴漿過程中,水泥漿壓力在0.5MPa左右,并添加2%水玻璃,提升速度取0.1m/min,流量大于30L/min;旋噴樁第二次施工中水泥漿液流壓力取1MPa,流量大于25L/min,氣流壓力取0.7MPa,添加3%水玻璃,提升速度取0.1~0.25M/min,直至漿液冒出為止。旋噴樁深度17米,搭接25cm,水泥摻量20%,旋噴樁水泥采用32.5級新鮮普通硅酸鹽水泥,水灰比為0.8。旋噴樁施工方法(略)
5.2減阻
在井壁四周注入潤滑漿,減少周邊阻力,使下沉時刅腳能切入土中減少水土流入井內。從已下沉情況分析,沉井切入土體的面積為841.5M2時,按刅腳踏面有1/2面積挖空才能下沉計算,則周邊阻力系數為:f=(Q-f2)/F1=(30500-6000)/841.5=29.1KN/M2
Q—沉井自重,Q=30500KN,F1井壁入土周邊面積,f2刅腳踏面阻力,踏面承載面積按30M2計f2=30*200=6000KN
注漿后周邊阻力系數可降低到5~10KN/m2,按10KN/m2計,則刃腳可切入土中約30~40公分。
泥漿采用機械拌制,通過攪拌筒內葉片旋轉,將膨潤土、水和純堿拌制成泥漿。泥漿拌制均勻,材料計量準確,拌好的泥漿放置10h后使用,使膨潤土、水和純堿等材料充分混合,起到置換作用,形成具有良好穩定性和適宜粘度的優質泥漿。
用泥漿泵,將拌制好的觸變泥漿用Φ50的管道壓注到離沉井刃腳2m處,泥漿的輸送壓力一般為0.1~0.5MPa;灌漿口的水平間距為0.5m。在沉井下沉時,還要經常從地面上沿井外壁向井壁與土的空隙中補充觸變泥漿。
當沉井下沉到規范允許偏差的設計標高后,為使沉井穩定,應將泥漿套中的觸變泥漿置換排出。用水泥、粉煤灰、土、砂和水拌和而成的混合砂漿置換。混合砂漿的配比應根據需要設計,并經試拌調整后使用。混合砂漿的配合為:水泥:粉煤灰:土砂:水=1:1:5:5:7(重量比),該配合比配制的混合砂漿的比重約為1.58。
5.3下沉
先用不排水下沉,嚴格控制沉井周圍地面沉降。
目前已下沉9.35米,總高度12.8米,還需下沉3.45米。尚要穿越2.45米的砂質粉土層。為保證沉井西側小區房屋(四層)安全,對井內進行灌水。灌水至+2.2米標高。不排水下沉的下沉系數計算:
K=(Q-Q,)/(F1+F2)=1.38(計算略)
A. 下沉時隨時觀測沉井的傾斜度、下沉深度、速度和沉井中的水位,根據情況及時調整挖土速度和挖土方位,并向井內補水。
B. 沉井井內部分采用長臂挖土機取土,刃腳周邊部分,由潛水員水下操作,高壓水槍切割土體。
C. 當刃腳部分進入淤泥質粘土層后,將井內水逐步抽出,并且跟蹤監測沉井下沉深度、傾斜度,沉井外側房屋、管線等沉降情況,沉井橫梁底部需有土體支撐。如一切正常,就可從不排水下沉逐步轉入排水下沉。
5.4終沉措施
在井內水抽完以后,沉井無突沉現象,開始對刃腳底部按照設計圖紙進行壓密注漿,注漿深度3米,寬度3米。
當沉井沉到離設計標高還有50公分時,要停止挖土,觀察不挖土后繼續下沉的數量,以控制最終挖土深度。終沉標高要比設計標高高10CM作為防止超沉的余量。如到達預定標高后沉井仍有繼續下沉的趨勢時立即向井內灌水。在沉井接近設計標高時,在井壁四周觸變泥漿采用水泥漿置換,漿液內添加3%水玻璃,使周邊阻力>1.5噸/每平方米,此時的周邊總阻為1500噸左右。在刅腳和地梁斜面處填塊石或黃砂,擴大地基承載面積,總地基承載力可達2000噸左右,總阻力為3500噸左右,大于自重3050噸,沉井可以穏定。
5.5沉井封底施工(干封底)(根據下沉實施情況確定)
(1)、素砼
沉井到位穏定后,在井內用礫石砂或黃砂填至素砼底層標高并振實。然后進行底板素砼封底,封底前必須在每一格沉井底板上設置泄水孔(共9只),四周填以卵石,使井底的水都匯集到泄水孔中,用水泵排出,從而使地下水位保持低于底板以下1.50m,然后對稱均勻澆注0.15m厚C15素砼墊層。
(2)、鋼筋砼底板
素砼達到一定強度后,底板施工前將刃腳混凝土鑿毛處洗刷干凈,綁扎底板鋼筋(底板上下層鋼筋之間的間距設1Ф16登鐵,1只/M2),澆筑混凝土底板。澆筑應在整個沉井面積上分層由四周向中央進行,每層厚20~25CM,并搗固密實。混凝土養護14d期間,設在底板上的泄水孔應不間斷的抽水,使底板砼不承受水壓,底板砼經養護達到設計強度,即為沉井下沉封底全部結束。
5.6沉降監測
對于沉井周邊圍墻、西側小區房屋、東側Φ1200上水監測由第三方負責,在下沉階段監測頻率提高至每天3次,不排水下沉完成抽水階段,每3小時即對周邊建筑物進行監測。
6.實施情況
通過對以上方案的實施,情況良好,圓滿完成沉井干封底。
7.思考及建議
圍護結構的處理:
1、在周邊環境允許的情況下,盡量加大圍護結構與沉井結構之間的距離(本工程為1.5m,),用觸變泥漿填充井外周刃腳以上的空隙,盡量減少沉井下沉對圍護結構與沉井間土體的影響,以減小對圍護結構的影響;
2、圍護結構與沉井結構之間的距離不可能加大時,為確保周邊環境安全,圍護結構設計時要慎重考慮圍護結構兩側的水土壓力差。
沉井下沉措施:
1、在滿足圍護結構穩定的情況下,充分考慮井內外水土壓力差,沉井下沉首選排水下沉。
2、對地質情況及相關資料(承壓水)分析,圍護結構可能失穩,周邊環境影響的可能性加大時,建議采用不排水下沉。
3、可能對周邊環境產生影響,在沉井下沉過程中,嚴密觀察周邊環境,并分析地質及相關情況,可以根據下沉情況,排水和不排水下沉兼顧。
4、除沉井下沉進行合理降水控制外,氣象條件(雨量)的了解,下沉減阻、防突沉、超沉等措施也應充分考慮。
參考文獻
(1)市政地下工程施工質量驗收規范DG/TJ08-236-2006
(2)龔曉南主編.深基坑工程設計施工手冊.北京.中國建筑工業出版社.1998
(3)周申一等.沉井沉箱施工技術[M].北京:人民交通出版社.2005
文章標題:復雜環境下沉井下沉方法淺析
轉載請注明來自:http://m.optiwork.cn/fblw/ligong/jianzhusheji/7928.html
攝影藝術領域AHCI期刊推薦《Phot...關注:106
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
SCI期刊分析
copyright © m.optiwork.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
