" />

国产黄色毛片-国产黄色毛片视频-国产黄色片91-国产黄色片一级-一级坐爱片-一级免费

渡槽施工裂縫的預防與控制

所屬欄目:水力論文 發布日期:2012-11-21 09:00 熱度:

  摘要:溫度裂縫是混凝土施工中常見的一種裂縫類型,也是土木工程界至今尚難以很好解決的工程實際問題之一。在南水北調中線刁河渡槽施工中,采取了預防和控制溫度裂縫的一系列實踐證明,在大體積、高標號混凝土的施工及在外部環境溫度變化較大地區混凝土的施工中,是可以采取綜合溫控措施來預防和控制混凝土溫度裂縫產生的,使結構盡可能不出現溫度裂縫,從而確保工程質量。

  1前言

  溫度裂縫是混凝土施工中最常見的一種裂縫類型,也是土木工程界至今難以很好解決的工程實際問題之一。

  溫度裂縫多發生在大體積,高標號混凝土表面或者溫差變化較大地區的混凝土結構中。混凝土澆筑后,在硬化過程中,水泥發生水化反應產生大量的水化熱。由于混凝土的體積較大,大量的水化熱積聚在混凝土內部而不易散發,導致其內部溫度急劇上升,而混凝土表面散熱較快,這樣就形成內外的較大溫差,較大的溫差造成混凝土內部與外部熱脹冷縮的程度不同,使混凝土表面產生一定的拉應力,當拉應力超過混凝土的抗拉極限時,混凝土表面就會產生裂縫,這種裂縫多發生在混凝土施工的中后期,通常只在混凝土表面較淺的范圍產生,嚴重時往往還會出現大致平行于結構物短邊方向的貫穿性裂縫。此種裂縫的出現會引起鋼筋的銹蝕,加速混凝土的碳化,降低混凝土的耐久性,抗凍融,抗疲勞及抗滲能力等,影響建筑物外觀,使用壽命,嚴重者將會威脅到人們的生命和財產安全。

  2工程概況

  南水北調中線一期工程淅川段刁河渡槽位于河南省鄧州市九龍鄉姚營村南500m的河段上。南水北調中線一期干線工程為Ⅰ等工程,輸水建筑物為1級建筑物。刁河渡槽為輸水工程的一部分,其主要建筑物為1級,次要建筑物為3級。渡槽設計總長度660m,包括進口渠道段、進口漸變段、進口節制閘、進口連接段、槽身段、出口連接段、出口閘室段和出口漸變段。刁河渡槽設計流量為350m3/s,加大流量為420m3/s。

  3刁河渡槽溫度裂縫控制施工條件

  3.1水文氣象條件

  按照施工的常規方案,單跨渡槽先澆筑底板混凝土,至側墻“八”字墻以上60cm左右的高度,間歇10天后再澆筑上層所有混凝土。表2.1為刁河渡槽工程所在的流域內內鄉氣象站實測氣象資料,流域內全年盛行的風向為NE。結合氣象資料,渡槽工程的可施工期為每年的3月份~11月份及12月份至次年2月份。

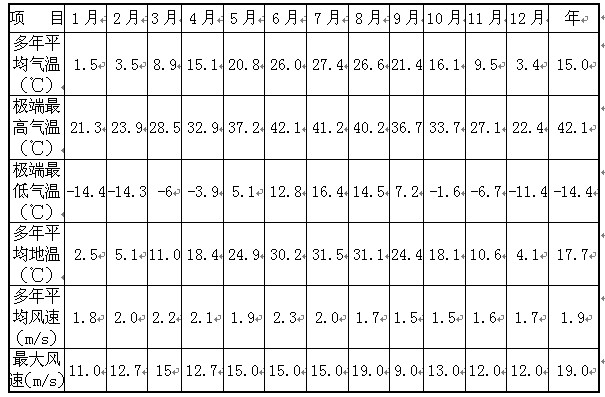

  表2.1 多年平均氣象資料


  3.2渡槽槽身結構設計

  槽身段全長350m,跨徑布置為30m+8×40m簡支開口箱型渡槽,采用雙線雙槽布置形式。單槽頂部全寬15m,底部全寬15.1m,單槽凈寬13.0m,兩槽間內壁間距5.0m,兩槽之間加蓋人行道板。雙線渡槽全寬頂寬33m,底寬33.5m,如圖1.1所示。


  圖1.1 刁河渡槽單跨槽身結構示意圖

  3.3渡槽槽身設計技術要求

  槽身設計技術要求高,槽身混凝土標號為C50W6F150;對于槽身混凝土的抗裂性,設計要求是在槽身上無論出現任何裂縫,縱向的或橫向的,表面的或者貫穿的都是不允許的。

  4刁河渡槽溫度裂縫控制綜合措施

  鑒于刁河渡槽工程設計技術要求高,槽身結構和施工環境復雜,以及南水北調中線工程的重要作用。參建各方對施工質量尤其是溫度裂縫的預防與控制都極為重視。最終,在刁河渡槽槽身施工中比較明確的采取了混凝土內部降溫和外部保溫保濕的溫度裂縫的預防與控制措施。

  4.1優選原材料、優化混凝土配合比、降低混凝土水化熱

  進行混凝土施工配合比優化設計時,采用發熱量較低的中熱水泥,降低混凝土單位水泥用量,減少混凝土水化熱溫升,保證混凝土極限拉伸值。提高混凝土的抗裂能力。

  4.2混凝土出機口溫度控制措施

  ① 控制膠凝材料溫度,提前2-3d組織水泥和粉煤灰進場存放,使其沉伏降。

  ② 堆高砂、石骨料堆4m以上,提前堆放5d以上,裝載機盡量從下部取料。

  ③ 夏季在骨料場成品倉上搭設防曬涼棚,并設置噴淋冷水裝置,采用冷水噴淋骨料降溫;冬季在骨料堆上加蓋防雨雪保溫油布。

  ④ 夏季在拌合站以及其料斗和傳送帶上搭設防曬涼棚;冬季用油布對拌合站及其料斗和傳送帶進行全封閉保溫,并設置電加熱管加熱。

  ⑤ 采用加冷水和拌熱水的混凝土。夏季高溫季節采用加冰水拌合方案,根據理論計算,冷水拌合混凝土能有效降低混凝土出機溫度;水溫降低1℃可使混凝土出機溫度降低0.25℃左右。冬季采用鍋爐加熱水拌合。

  4.3混凝土運輸過程的溫度控制

  為降低混凝土運輸過程中在夏季的溫度回升和在冬季外部低溫的倒灌影響,主要采取以下措施。

  ① 加強管理,強調調度權威性,盡量避免混凝土運輸過程中等車卸料現象,縮短運輸時間。

  ② 高溫季節,混凝土運輸車輛及輸送泵采用保溫措施,采用1cm的保溫被包裹,以防在運輸過程中受日光輻射和溫度倒灌,減少溫度回升,降低混凝土運輸過程中的溫度回升率。

  ③ 冬季低溫季節,為減少外界對混凝土的侵襲影響,也是要對混凝土運輸車輛及輸送泵采取保溫措施,采用1cm厚的保溫被進行包裹。

  4.4混凝土澆筑過程溫度控制

  4.4.1混凝土入倉溫度回升控制

  ①在模板外側滿貼1-2cm厚的保溫板,以減少內外溫差和減少外部高溫或低溫對于入倉后混凝土溫度上升的影響。

  ②在槽身內埋置冷卻水管,適時通冷卻水循環降溫。

  4.4.2混凝土澆筑溫度回升控制

  ①合理安排混凝土澆筑時間,夏季混凝土安排在早晚和夜間施工,以盡量避開白天高溫時段澆筑混凝土;冬季則盡量安排在白天澆筑混凝土。

  ②加快混凝土入倉強度,盡量縮短先澆筑層面的澆筑時間,以控制倉面覆蓋時間在混凝土初凝時間內。

  ③選擇在槽身特征部位埋設傳感式溫度計,加強混凝土內部和大氣溫度檢測;適時調節冷卻水溫度和循環速度。

  4.5混凝土澆筑后的溫度控制

  ①澆筑倉面待混凝土終凝后4-6h內,混凝土表面及時覆蓋聚乙烯保溫被或覆蓋土工膜保溫、保濕。

  ②冬季施工時,對槽身底板下承重排架周邊以及槽身兩邊進行全封閉,并內置加熱裝置,升溫至15-20℃,持續1周以上。

  ③安排專職人員加強對混凝土溫度和冷卻水系統進行監控并適時進行調整。確保混凝土內外溫差不超過設計要求的25℃

  5小結

  在南水北調中線淅川段刁河渡槽工程槽身施工中,采取了預防和控制溫度裂縫的一系列綜合措施,取得了施工期未出現一條溫度裂縫的良好效果,為成功解決在廣大中原地區野外施工高標號、大體積混凝土而不出現溫度裂縫這一難題提供了一個比較成功的范例。實踐證明,在大體積、高標號混凝土的施工及在外部環境溫度變化較大地區混凝土的施工中,是可以采取綜合溫控措施來預防和控制溫度裂縫的產生,使結構盡可能不出現溫度裂縫,從而確保工程質量。

文章標題:渡槽施工裂縫的預防與控制

轉載請注明來自:http://m.optiwork.cn/fblw/ligong/shuili/14152.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 国产日本一区二区三区 | 毛片手机在线视频免费观看 | 精品国产免费人成在线观看 | 欧美国产在线视频 | 中文乱码字幕午夜无线观看 | 中文字幕一区二区三区有限公司 | 国产成人看片免费视频观看 | 亚洲视频在线观看网址 | 国产一区二区fc2ppv在线播放 | 毛片基地免费视频a | 99在线在线视频免费视频观看 | 女让张开腿让男人桶视频 | 欧美一级欧美三级在线观看 | 欧美 另类 精品一区视频 | 九色自拍视频 | 精品亚洲综合久久中文字幕 | 美女张开腿让男生桶出水 | 热99re久久国超精品首页 | 在线播放亚洲美女视频网站 | 国产成人午夜极速观看 | 国产大臿蕉香蕉大视频 | 国产欧美一区二区三区沐欲 | 久久精品视频2 | 久久久久久久99久久久毒国产 | 高清性做爰免费网站 | 大狠狠大臿蕉香蕉大视频 | 精品一区二区久久久久久久网站 | 免费观看欧美一区二区三区 | 亚洲视频中文字幕在线观看 | 国产超薄肉色丝袜足j | 欧美一级毛片aaa片 欧美一级毛片不卡免费观看 | 亚洲一区二区三区久久精品 | 亚洲人视频在线观看 | 国产成人亚洲精品77 | 亚洲精品成人一区二区www | 国产亚洲综合久久 | 三级网站免费观看 | 纯欧美一级毛片免费 | 亚洲成人在线免费观看 | 精品国产一二三区在线影院 | 国产日韩精品视频 |
